22.08.2017
Türkei: Der Ausbau der Geothermie schreitet kontinuierlich weiter voran
Der Ausbau der geothermisch basierten Stromgewinnung in der Türkei schreitet weiter voran und die vergangenen Monate waren aus Sicht der türkischen Geothermie erneut sehr erfolgreich. Mehrere Projekte erhielten im Juli und August 2017 eine Lizenz bzw. vorläufige Lizenz für die Stromproduktion, so dass nach den aktell vorliegenden Informationen ein weiterer Zubau von rund 600 MW in den nächsten 2 bis 3 Jahren als gesichert erscheint.
In der vergangenen Woche starteten zwei weitere Kraftwerke mit der
Stromproduktion. Im Kraftwerk Efeler der Güriş Holding ging die nächste
Ausbaustufe Efe 6 planmäßig mit 22,6 MW ans Stromnetz. Eine weitere
Stufe des Efeler Kraftwerkes mit 47,4 MW soll im Dezember 2018 in
Betrieb gehen.
Weiterhin nahm auch der mit 165 MW geplanten Block 3 des Zorlu
Kraftwerkes Kızıldere einen Teilbetrieb mit 99,5 MW auf. Damit ist Zorlu
derzeit der größte Produzent von geothermischem Strom in der Türkei.

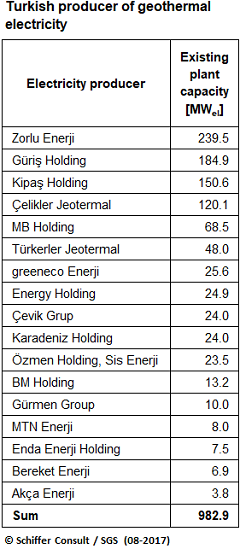

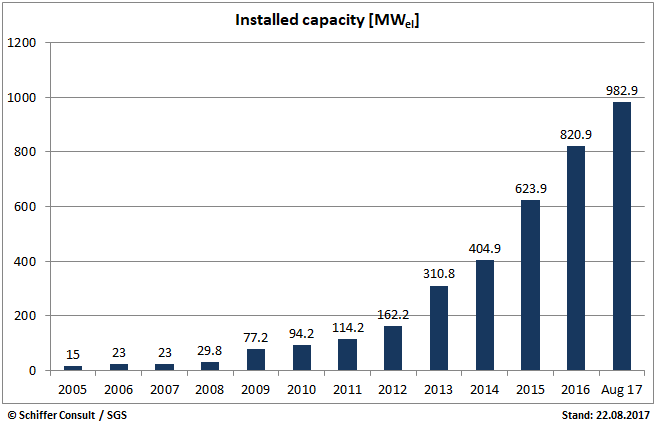

Durch diese Kraftwerkszubauten rückt die Türkei in der Rangliste der Länder mit geothermischer Stromproduktion gleich 3 Plätze nach vorne und belegt weltweit nunmehr Platz 4, knapp vor Neuseeland. Gleichzeitig erreicht die installierte Kraftwerkskapazität der Türkei mit dem erneuten Zubau auch knapp die 1 Gigawatt Marke.
